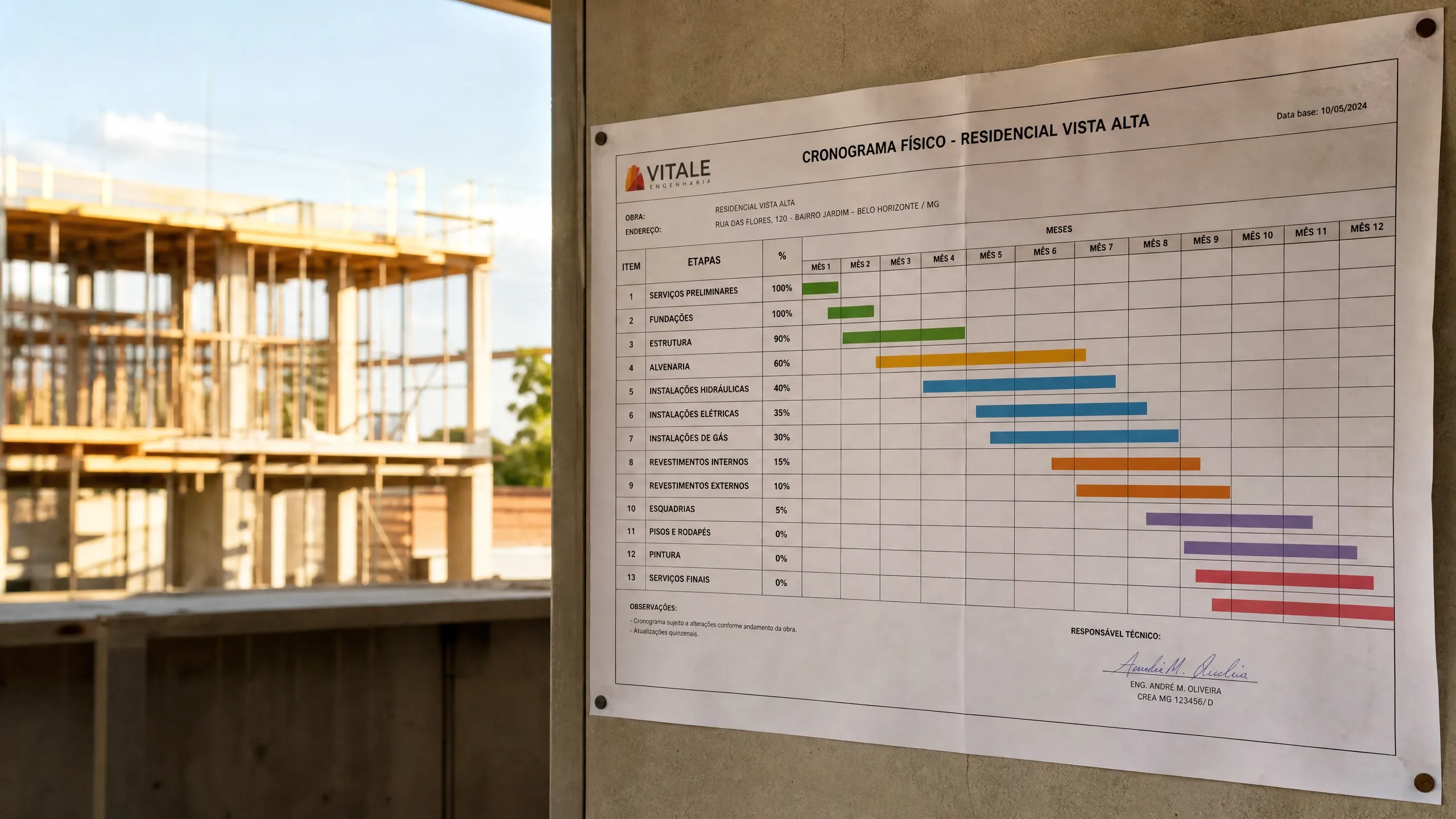

Por que a maioria dos cronogramas falha?

O cronograma de obra mais comum no Brasil é uma planilha com datas otimistas e sem folgas. Quando o primeiro atraso acontece — e sempre acontece — o efeito cascata se propaga por toda a obra. Fundações atrasam, a estrutura espera, o telhado fica para depois e, no final, o proprietário paga aluguel por três meses a mais enquanto a obra toma tempo de outros serviços.

Os erros mais frequentes são: não mapear dependências entre serviços, não prever tempo de cura de concreto e argamassa, não considerar o prazo de entrega de materiais e não reservar margem para intempéries (chuvas, feriados, problemas com equipe).

Use o simulador gratuito para calcular o custo estimado da sua obra no seu estado.

Passo 1 — Liste todos os serviços da obra

Antes de atribuir qualquer prazo, liste todos os serviços que sua obra vai exigir. Para uma construção residencial típica, a sequência básica é:

FaseServiços principaisDuração típica (100m²)
PreparaçãoTerraplanagem, limpeza do terreno, tapume1–2 semanas
FundaçãoLocação, escavação, formas, concretagem, cura3–6 semanas
EstruturaPilares, vigas, lajes (ou estrutura em alvenaria)4–8 semanas
AlvenariaLevantamento de paredes, vergas, contravergas3–5 semanas
CoberturaEstrutura de madeira ou metálica, telhas, calhas2–4 semanas
InstalaçõesElétrica embutida, hidráulica, esgoto (passagem de tubulações)2–4 semanas (paralelo)
RevestimentosReboco, gesso, cerâmica, porcelanato4–8 semanas
EsquadriasPortas, janelas, grades (encomenda com antecedência)1–2 semanas de montagem
AcabamentosPintura, rodapés, louças, metais, tomadas, interruptores3–5 semanas
FinalizaçãoLimpeza de obra, vistoria, Habite-se1–2 semanas

Passo 2 — Mapeie as dependências entre serviços

Não é possível rebocar antes de passar as tubulações. Não é possível instalar o piso antes de rebocado. Essas dependências são o coração do cronograma — ignorá-las é garantia de retrabalho e custo extra.

Regra prática: para cada serviço, pergunte "o que precisa estar pronto antes desse serviço começar?". Anote as dependências e identifique o caminho crítico — a sequência de serviços que determina o prazo mínimo da obra. Qualquer atraso no caminho crítico atrasa a obra inteira.

Dependências que costumam pegar de surpresa:

  • Cura do concreto: mínimo 7 dias para carga parcial, 28 dias para carga total — isso atrasa o início da alvenaria
  • Esquadrias: prazo de fabricação de 30 a 60 dias — encomende antes de terminar a estrutura
  • Louças e metais importados: prazo de até 90 dias — compre com a obra no início dos revestimentos
  • Impermeabilização: precisa secar antes de receber qualquer revestimento acima (5–7 dias)

Passo 3 — Atribua prazos realistas (com folga)

Prazo realista não é prazo otimista. Use esta regra: pegue o prazo que o mestre ou empreiteiro estima e adicione 20–30% de margem. Obras raramente terminam antes do prazo — mas atrasos de 30–50% são comuns quando as estimativas são otimistas.

Fatores que devem estar embutidos nos prazos:

  • Chuvas: em regiões com estação chuvosa definida, planeje redução de 20–30% na produtividade durante esse período
  • Feriados e férias: obras tendem a parar no carnaval, Semana Santa e Natal — descontar essas semanas
  • Atraso de materiais: fornecedores atrasam — especialmente em picos de demanda (início de ano, pós-Carnaval)
  • Retrabalho: reserve 5–10% do prazo de cada fase para correções

Passo 4 — Defina marcos e pontos de controle

Um bom cronograma tem marcos — entregas visíveis que permitem avaliar se a obra está no ritmo certo. Marcos típicos para uma residência:

  1. Fundação concluída e curada
  2. Estrutura concluída (laje do último pavimento)
  3. Cobertura fechada (obra "no seco")
  4. Instalações passadas (pré-laje e passagem nas paredes)
  5. Revestimentos concluídos (reboco + cerâmicas)
  6. Esquadrias instaladas
  7. Acabamentos finalizados
  8. Vistoria e Habite-se

A cada marco, compare o que foi executado com o planejado. Se houver desvio de mais de uma semana, revise o cronograma das fases seguintes antes de continuar — não espere acumular.

Passo 5 — Vincule o cronograma ao fluxo de caixa

Cada fase da obra tem um custo. O cronograma sem financeiro é incompleto — você pode estar no prazo e sem dinheiro para pagar a próxima fase. Mapeie os desembolsos mês a mês:

Fase % do custo total Observação
Fundação + estrutura25–35%Maior desembolso por m² — concentrado no início
Alvenaria + cobertura15–20%Fase rápida mas cara em volume de material
Instalações15–20%Hidráulica, elétrica, gás — pico de mão de obra especializada
Revestimentos15–20%Materiais de acabamento têm maior variação de preço
Esquadrias + acabamentos10–15%Momento de maior risco de estouro por upgrades de material
Finalização + taxas3–5%Limpeza, Habite-se, ligações de serviços

Com o cronograma financeiro, você consegue planejar liberações de crédito, venda de imóveis anteriores ou outras fontes de recurso no momento certo — sem paralisar a obra por falta de caixa.

Ferramentas para o cronograma

Para obras pequenas (até 200m²), uma planilha de Gantt no Google Sheets ou Excel é suficiente. Crie colunas com semanas e linhas com serviços — use cores para indicar o status (planejado, em andamento, concluído, atrasado).

Para obras maiores ou com múltiplas equipes, ferramentas como MS Project, Asana ou Trello ajudam a gerenciar dependências e notificações. O importante não é a ferramenta — é a disciplina de atualizar o cronograma semanalmente e agir quando houver desvio.
